12. Монтаж кабин лифта
12.1.
МОНТАЖ КАБИН ЛИФТОВ В СОБРАННОМ ВИДЕ
12.1.1. Кабины пассажирских и грузопассажирских лифтов, а также грузовых
грузоподъемностью 500 и 1000 кг поступают с заводов - изготовителей
лифтового оборудования в собранном виде.
12.1.2. Монтаж кабин рекомендуется производить с помощью строительного
крана до перекрытия шахты и машинного помещения.
12.1.3. Монтаж кабин начинать с установки в шахте лифта продольных и
поперечных балок. Балки должны быть установлены на предпоследней
остановке и упираться в ниши для установки брусьев подмостей (см. рис.
32). При отсутствии ниш балки устанавливать на ригели или кронштейны,
прикрепленные к стенам с помощью дюбелей. В качестве балок использовать
швеллеры или двутавры. Номера балок для установки на них кабин указаны в
табл. 14.
12.1.4. Застропить кабину, ранее доставленную на крышу здания (раздел
4.1 настоящей инструкции), одной или двумя ветвями четырехветьевого
стропа крана за приспособление для строповки кабины (см. рис. 12).
12.1.5. Краном поднять кабину на 200-300 мм от уровня перекрытия и
демонтировать используемую при транспортировании подставку,
установленную на заводе-изготовителе.
12.1.6. Постепенно опуская кабину в шахту, завести нижние, а затем
верхние башмаки кабины в направляющие и установить кабину на балки или
подставки, установленные согласно п. 12.1.3 настоящей инструкции (рис.
47 и 48), посадить кабину на ловители.
12.1.7. Расстропить кабину и снять приспособления для ее строповки.
Таблица 14
Номера балок для установки кабин различной массы
Наименование лифта |
Грузоподъемность, кг |
Масса кабины, кг |
Расстояние между опорами, мм |
Номер балки |
|
швеллер по ГОСТ 8240-72 |
двутавр по ГОСТ 8239-72 |
||||
Пассажирский (противовес сзади) |
350 |
650-845 |
1550 |
2 ´ 10 |
2 ´ 10 |
То же, противовес сбоку |
320 |
650-845 |
1700 |
2 ´ 10 |
2 ´ 10 |
Грузопассажирский (вход с узкой стороны) |
500 |
1175-1185 |
1850 |
2 ´ 10 |
2 ´ 10 |
То же, вход с широкой стороны |
500 |
1175-1185 |
2650 |
2 ´ 12 |
2 ´ 10 |
Пассажирский (противовес сзади) |
500 |
1000-1200 |
1750 |
2 ´ 10 |
2 ´ 10 |
То же, противовес сбоку |
500 |
1000-1200 |
1900 |
2 ´ 10 |
2 ´ 10 |
То же, противовес сзади |
1000 |
1700-1820 |
2250 |
2 ´ 14 |
2 ´ 12 |
То же, противовес сбоку |
1000 |
1700-1820 |
2300 |
2 ´ 14 |
2 ´ 12 |
Больничный (противовес сбоку) |
500 |
1000 |
1950 |
2 ´ 12 |
2 ´ 10 |
Грузовой |
500 |
700-1100 |
1600 |
2 ´ 10 |
2 ´ 10 |
|
|
|
1700 |
2 ´ 10 |
2 ´ 10 |
« |
500 |
700-1100 |
2100 |
2 ´ 12 |
2 ´ 10 |
|
|
|
2200 |
2 ´ 12 |
2 ´ 10 |
« |
1000 |
1171-1500 |
2100 |
2 ´ 14 |
2 ´ 12 |
|
|
|
2200 |
2 ´ 14 |
2 ´ 12 |
« |
1000 |
1171-1500 |
2600 |
2 ´ 14 |
2 ´ 12 |
|
|
|
2700 |
2 ´ 14 |
2 ´ 12 |
« |
2000 |
1424-1612 |
2750 |
2 ´ 14 |
2 ´ 12 |
|
|
|
2700 |
2 ´ 14 |
2 ´ 12 |
« |
3200 |
1880-2262 |
2750 |
2 ´ 16 |
2 ´ 14 |
|
|
|
3200 |
2 ´ 16 |
2 ´ 14 |
« |
3200 |
1880-2262 |
3250 |
2 ´ 16 |
2 ´ 14 |
|
|
|
3700 |
2 ´ 16 |
2 ´ 14 |
« |
5000 |
3245-3282 |
3750 |
2 ´ 16 |
2 ´ 14 |
|
|
|
4200 |
2 ´ 18 |
2 ´ 16 |
Допускается вместо балок применять специальные подставки по две штуки под одну кабину с креплением их к направляющим с помощью прижимов (рис. 47).

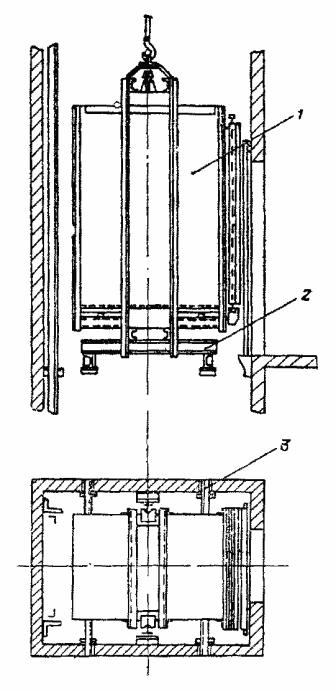

Рис. 47. Установка опоры под кабину лифта:
1 - кронштейн; 2 - прижим; 3 - болт, гайка, шайба
12.1.8. При производстве механомонтажных работ находиться в кабине или на ее крыше, а также под кабиной разрешается при выполнении следующих требований: башмаки кабины заведены в направляющие, кабина посажена на ловители, кабина установлена на упоры или кабина и полностью загруженный противовес подвешены на тяговые (лифтовые) канаты, а последние струбциной прикреплены к канатоведущему шкиву, отключено ВУ (если лифт подключен к питающей сети).
Рис. 48. Установка кабины на балки:
1 - кабина; 2 - поперечная балка; 3 - продольная балка
